Podsumowanie dotychczasowych prac na Węźle Hucisko

Prace związane z wymianą i odtworzeniem infrastruktury torowej na Węźle Hucisko trwają od 27 czerwca 2026 r. Przez pierwszy tydzień robót wykonawca zajmował się demontażem m.in.: torowiska w ciągu ul. Hucisko czy też sieci trakcyjnej w całym zakresie. Od ostatniej soboty, 4 lipca 2026 r., rozpoczął się nowy etap realizacji zadania.
Hucisko (1)

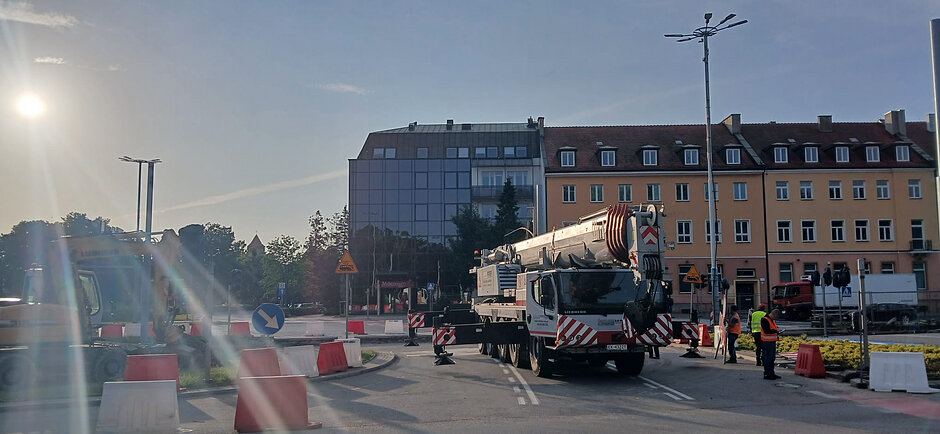

Prace na Węźle Hucisko ruszył 27 czerwca 2026 roku

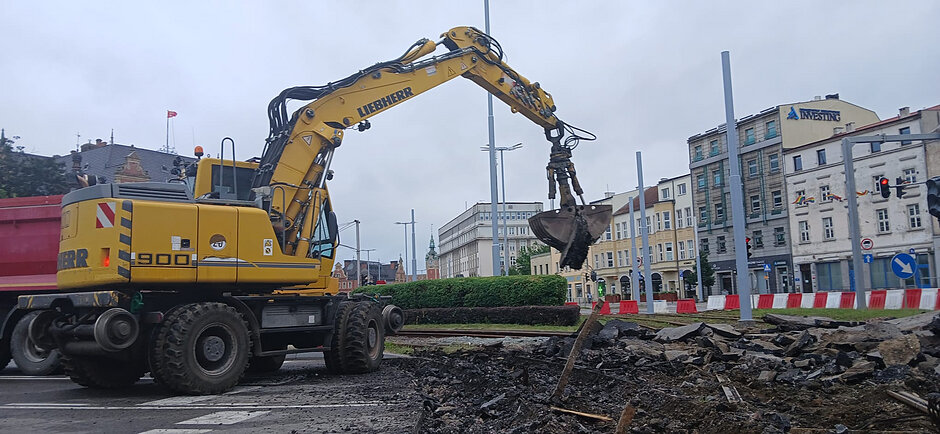

Prace wykonane od 27 czerwca do 4 lipca

  • Montaż rozjazdu nakładkowego wraz z montażem sieci trakcyjnej nad nim w rejonie Dworca Głównego PKP Gdańsk;
  • Demontaż sieci trakcyjnej na całym zakresie;
  • Demontaż sterowania i ogrzewania zwrotnic na całym zakresie;
  • Demontaż torowiska w ciągu ulicy Hucisko i rozjazdu w rejonie ul. Targ Drzewny
  • Demontaż nawierzchni peronowej na peronach Hucisko 01 i 02;
  • Roboty ziemne oraz podbudowy w torowisku w ciągu ul. Hucisko i pod montaż płyt.
Hucisko (2)

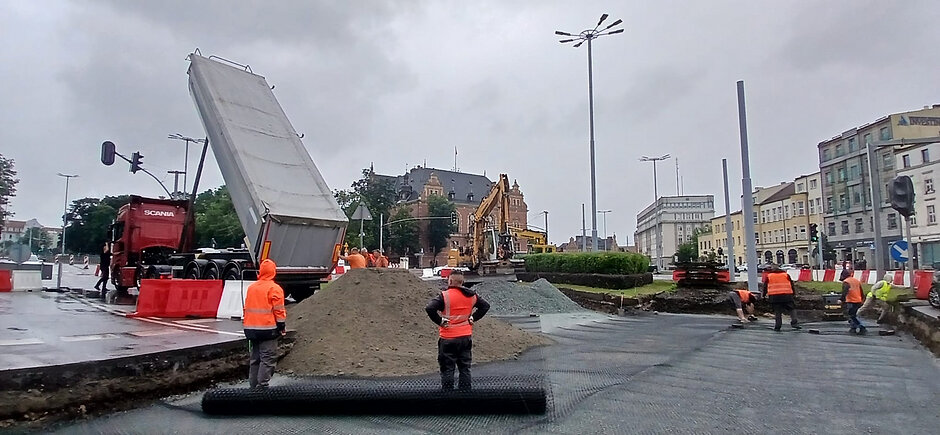

Jak wygląda plan robót na kolejny tydzień?

Wykonawca do 12 lipca 2026 r. planuje następujące działania:

  • Układanie płyt kanałowych w rejonie przejazdu od strony południowej;
  • Montaż i spawanie nawierzchni stalowej w rejonie przejazdu od strony południowej;
  • Zalanie torów żywicami w obrębie przejazdu w rejonie przejazdu od strony południowej;
  • Wykonanie nawierzchni asfaltowych w obrębie przejazdu od strony południowej;
  • Zmiana organizacji ruchu w rejonie przejazdu 10/11.07.2026r.
  • Malowanie słupów trakcyjnych na całym zakresie robót;
  • Montaż smarownic i sterowania zwrotnic.
Hucisko (3)


O postępach prac będziemy informować na bieżąco w kolejnych publikacjach na stronie.

Prace na Węźle Hucisko będą podzielone na etapy, a ich przewidywany termin realizacji wyznaczono na 31 sierpnia 2026 r.
